Red Eléctrica en Espagne affiche 12 GW de nouvelle capacité de consommation sur le réseau de distribution
2026-07-06 11:24
Favoris

fr.wedoany.com Rapport : Red Eléctrica, dans sa mise à jour mensuelle des statistiques de capacité d’accès disponible pour les postes de transformation, indique qu’environ 12 gigawatts (GW) de capacité d’accès pour des projets de consommation ont été ajoutés au réseau de distribution. Cette ampleur pourrait atténuer les principaux goulots d’étranglement auxquels sont confrontés les grands utilisateurs industriels, les centres de données et les projets d’électrification en Espagne. L’opérateur du réseau avait précédemment signalé la libération de 1 040 MW de capacité dans le réseau de transport en raison de l’abandon de 16 permis d’accès, mais la capacité émergente dans le réseau de distribution est bien plus importante.

Réseau électrique.

Red Eléctrica nie que cette augmentation de capacité soit liée à une situation particulière. Des sources de l’entreprise indiquent qu’en plus des abandons dus au nouveau cadre réglementaire, les fluctuations mensuelles des données résultent également de causes courantes, telles que l’expiration des permis en raison du non-respect des jalons administratifs par les projets. Le ministère de la Transition écologique et du Défi démographique (Ministerio para la Transición Ecológica y el Reto Demográfico) souligne que la nouvelle capacité disponible peut être due à plusieurs facteurs, notamment le dégel lié à l’abandon de projets, la disparition de réserves de nœuds ou des accords entre transporteurs et distributeurs d’électricité. Le ministère précise que la répartition des capacités suivra les procédures habituelles, mais intégrera les priorités accordées par la réglementation à certains projets, tels que ceux liés au logement ou à l’extension de la consommation existante.

Selon l’analyse de Temos AI, l’entrée en vigueur de l’« Ordonnance TED/82/2026 » (Orden TED/82/2026) a resserré les exigences techniques relatives aux creux de tension, obligeant à recalculer les critères d’accès dynamiques. Ce recalcul a permis à Red Eléctrica, entre les données du 4 mai et du 1er juin, d’augmenter la marge d’accès à la consommation sur 48 nœuds du corridor cantabrique (corredor cantábrico) de 11 832 MW à 21 498 MW, et la marge d’accès au stockage de 19 410 MW à 41 398 MW. La plateforme qualifie cette capacité de « capacité émergente due à la révision des calculs ». Le 3 juin, Red Eléctrica a reclassé ces capacités comme non attribuables en vertu de l’article 13.6 du « Décret royal-loi 7/2026 » (Real Decreto-ley 7/2026), mais le « Décret royal-loi 18/2026 » (Real Decreto-ley 18/2026) a abrogé cette disposition, rendant cette réserve caduque après seulement un mois. Dans les données publiées le 1er juillet, ces nœuds affichaient à nouveau une capacité disponible, avec 22 970 MW pour la consommation et 45 290 MW pour le stockage. Temos AI indique que le processus de recalcul s’est étendu en juillet du corridor cantabrique à la Communauté valencienne (Comunidad Valenciana) et à l’Andalousie (Andalucía), avec de nouvelles évolutions en Murcie (Murcia), Galice (Galicia) et Catalogne (Cataluña).

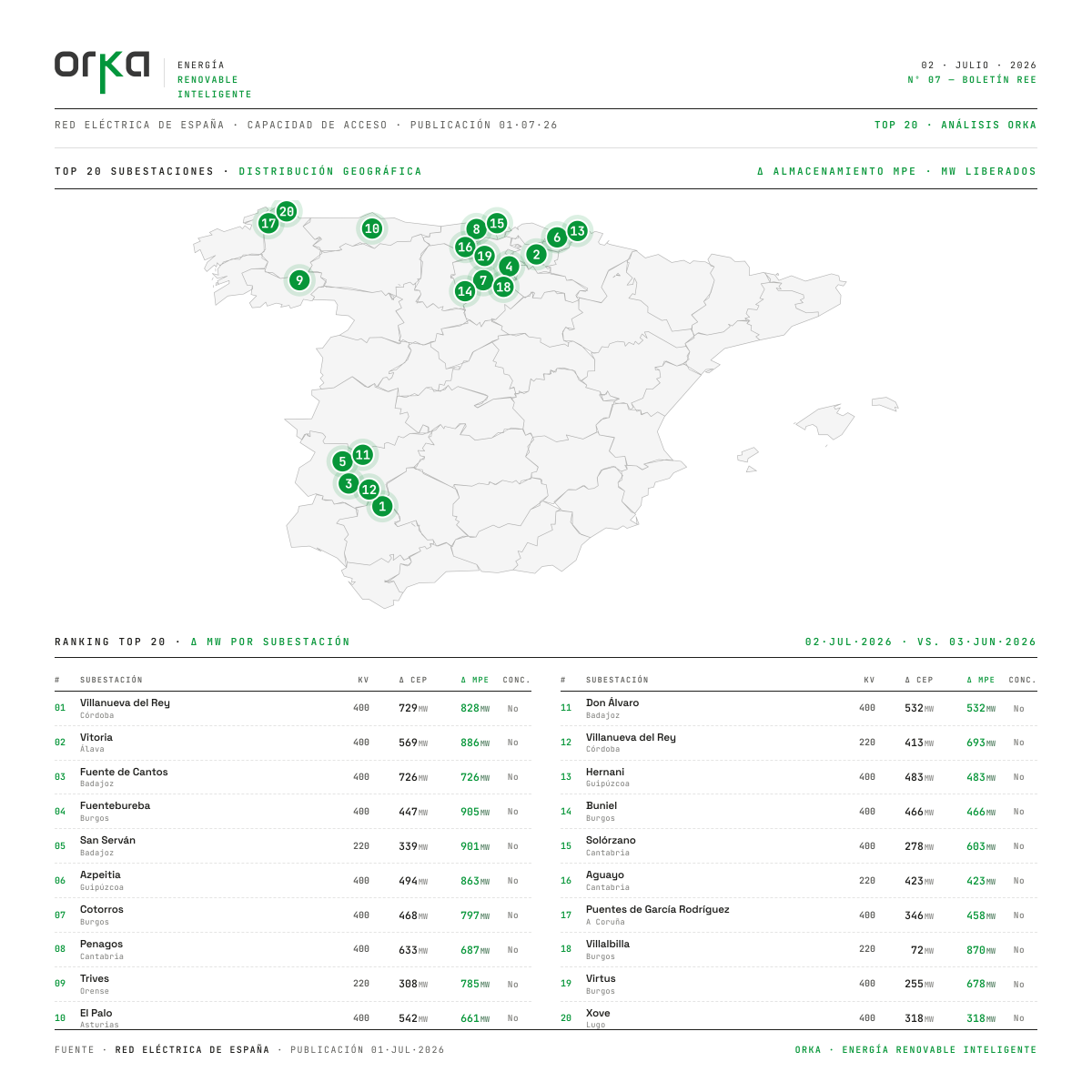

Les données collectées par Orka Energía montrent que, dans la comparaison entre juin et juillet, la capacité de consommation CEP a augmenté de 12 405 MW, la catégorie non-CEP de 20 882 MW, et les capacités de stockage MPE et MGES ont toutes deux augmenté de 32 424 MW. Le rapport indique une capacité nette libérée de 98 135 MW sur cette période, mais concentrée sur un petit nombre d’installations : seuls 108 postes de transformation ont enregistré une augmentation, tandis que 492 sont restés inchangés. Les principaux points de croissance incluent les postes de Villanueva del Rey 400, Vitoria 400 et Fuente de Cantos 400.

La prochaine étape sera la redistribution de ces capacités. La réglementation prévoit que les abandons de plus de 5 MW doivent d’abord être réservés aux nouvelles demandes. Après que Red Eléctrica a soumis les informations au ministère de la Transition écologique et du Défi démographique, le Secrétariat d’État à l’Énergie (Secretaría de Estado de Energía) publiera dans un délai d’un mois la liste finale des nœuds et des capacités disponibles. S’ensuit une période de soumission des demandes de quatre mois, au cours de laquelle les demandes seront évaluées et priorisées selon les critères fixés par le gouvernement.

Ce texte est rédigé, traduit et republié à partir des informations de l'Internet mondial et de partenaires stratégiques, uniquement pour la communication entre lecteurs. En cas d'infraction au droit d'auteur ou d'autres problèmes, veuillez nous en informer à temps pour la modification ou la suppression. La reproduction de cet article est strictement interdite sans autorisation formelle. Mail : news@wedoany.com
