fr.wedoany.com Rapport : L'Inde devrait atteindre un niveau record de nouvelles capacités solaires installées en 2026, mais les politiques qui stimulent cette croissance entraînent des tensions d'approvisionnement et une hausse significative des prix des systèmes. Selon la dernière analyse de Wood Mackenzie, l'Inde a ajouté 34 GW (courant continu) de capacités solaires au premier semestre 2026, soit une augmentation de 38 % par rapport à la même période en 2025, principalement en raison de l'accélération des mises en service par les développeurs avant l'échéance de juin pour la liste approuvée des modèles et fabricants-II (ALMM-II). Dans son rapport intitulé « Des modules aux cellules : l'Inde approfondit son déploiement solaire photovoltaïque », l'institution prévoit que les nouvelles installations dépasseront 50 GW (courant continu) sur l'ensemble de l'année, battant ainsi le record de 49 GW (courant continu) établi en 2025.

Sureet Singh, analyste de recherche chez Wood Mackenzie, a déclaré que l'exigence obligatoire de l'ALMM-II est une initiative audacieuse de l'Inde pour établir une chaîne d'approvisionnement solaire nationale entièrement intégrée, mais que la capacité de fabrication de cellules n'a pas encore suivi le rythme de la production de modules, ce qui rend les impacts de coûts à court terme inévitables. Les développeurs devront traverser une période de transition difficile avant que les prix ne se stabilisent.

Les 34 GW (courant continu) de capacités ajoutées au premier semestre 2026 reflètent les efforts des développeurs pour finaliser leurs projets avant l'entrée en vigueur de l'ALMM-II. Cette politique exige que les projets soutenus par le gouvernement utilisent des modules fabriqués à partir de cellules produites localement. L'accélération de la construction a également été stimulée par la suppression progressive de l'exemption des frais de transmission interétatiques — pour les projets mis en service à partir de juillet 2026, le taux d'exemption passe de 75 % à 50 %, et sera entièrement supprimé après juillet 2028.
Wood Mackenzie prévoit que les nouvelles installations solaires ralentiront au second semestre 2026, en raison des contraintes de capacité de production de cellules et de la hausse des prix des modules. Toutefois, les exemptions de l'ALMM-II accordées aux projets de comptage net et d'accès ouvert resteront en vigueur jusqu'au 31 décembre 2026, ce qui pourrait offrir une marge de hausse pour les chiffres d'installation. Le ministère des Énergies nouvelles et renouvelables (MNRE) a également accepté en juillet 2026 d'exempter les projets quasi achevés de cette exigence obligatoire ; les demandeurs doivent soumettre leur demande avant le 23 juillet 2026.
La dépendance aux importations se déplace plutôt qu'elle ne disparaît. Wood Mackenzie souligne que, bien que l'ALMM-II ait réduit les importations directes de cellules en provenance de Chine, les achats se sont réorientés vers l'Asie du Sud-Est — les importations de cellules en provenance d'Indonésie ont presque triplé au début de 2026. Au cours des cinq premiers mois de 2026, l'Inde a importé 5 GW de plaquettes de silicium et 20 GW de cellules, avec une augmentation de 86 % en glissement annuel des importations de plaquettes, destinées à soutenir la production nationale de cellules.
L'Inde impose un droit de base de 20 % sur les cellules et modules importés. En septembre 2025, la Direction générale des recours commerciaux (DGTR) a recommandé l'imposition de droits antidumping pouvant atteindre 30 % sur les cellules et modules solaires d'origine chinoise, en attente de la décision finale du gouvernement central. Cela rend l'Indonésie une source d'approvisionnement alternative de plus en plus attrayante, bien que, compte tenu des schémas de transbordement de cellules chinoises observés sur d'autres marchés, elle puisse faire l'objet d'un examen en matière de contournement.

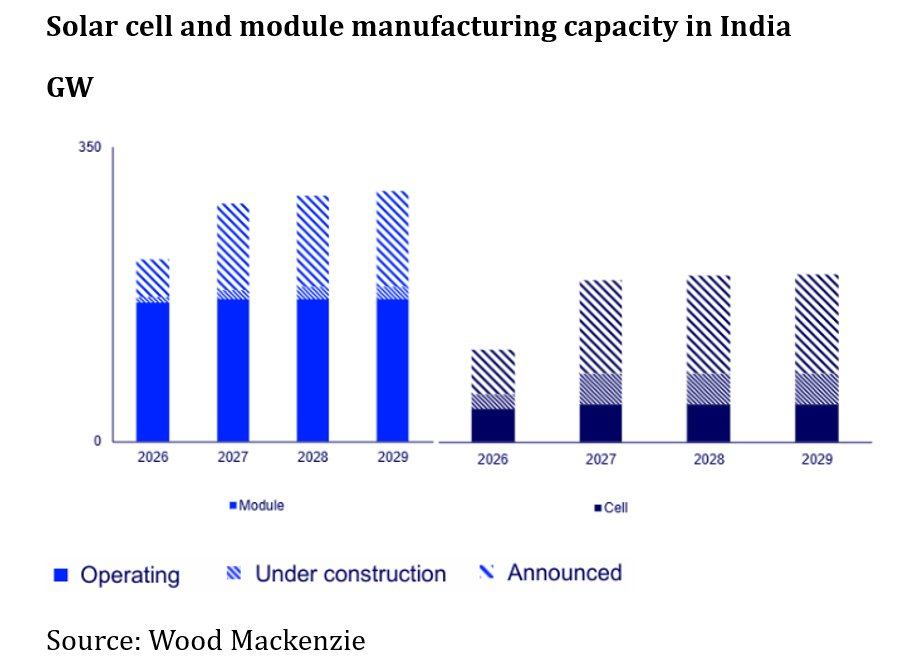

Selon les données de Wood Mackenzie, tout retard dans les 14 GW de nouvelles capacités de fabrication de cellules actuellement en construction pourrait approfondir la dépendance aux importations et pousser les prix au-delà des prévisions actuelles. On prévoit que 130 GW de capacités supplémentaires de cellules seront mises en service d'ici 2029, ce qui nécessite un taux de croissance annuel composé de 49 % par rapport à la base de 88 GW qui sera entièrement construite à partir de 2026.
Même avec la mise en service de nouvelles capacités de cellules, Wood Mackenzie prévoit qu'une sous-utilisation persistante en 2027 maintiendra l'offre en dessous de la demande. La production de cellules devrait atteindre 29 GW l'année prochaine, soit encore 21 GW en dessous de la demande annuelle moyenne de modules de 50 GW. Par conséquent, les prix des systèmes ne devraient baisser que de 3 % entre le quatrième trimestre 2026 et le quatrième trimestre 2027.
Mathew Thomas, analyste de recherche chez Wood Mackenzie, a déclaré qu'avec la mise en service de davantage de capacités de cellules, les prix devraient se stabiliser d'ici 2029, mais cette transition nécessite une cohérence des politiques et une exécution rapide de la part des fabricants. Le déploiement de l'ALMM-II pourrait imiter le modèle de multiples exemptions de l'ALMM-I, mais l'impact devrait être plus maîtrisable étant donné que les fournisseurs, les développeurs et les décideurs politiques sont mieux préparés. Le MNRE prévoit de mettre en œuvre l'ALMM-III en juin 2028, étendant les exigences obligatoires aux plaquettes de silicium solaires, ce qui indique que les exigences de contenu national de l'Inde continueront d'augmenter.
Produits Associés

CAH(223) – 400PT Ligne de coupe transversale à haute vitesse
Guangdong CANWIN Automatic Equipment Co., Ltd.
Série GW4-40.5/72.5/126/145/170/252/363/420 : Interrupteur de sectionnement haute tension à rotation horizontale à double colonne
SHANDONG TAIKAI DISCONNECTORS CO., LTD.
Armoire de commutation à isolation par air KYN28A-12
Henan Pinggao General Electric Co., Ltd.
Onduleur pour machine d'extraction de charbon
Shanxi Guangtai Lingxin Technology Co., Ltd.

Herui® NuCON – Système de contrôle
STATE NUCLEAR POWER AUTOMATION SYSTEM ENGINEERING CO., LTD.
KYN61-40.5 Appareillage de commutation
Shandong Taikai Apparatus Complete Co.,Ltd.
Transformateur de distribution à noyau laminé immergé dans l’huile
Pinggao Group Smart Electric Co., Ltd.
Station énergétique intégrée avec production et ravitaillement en hydrogène, recharge de véhicules électriques, ravitaillement en essence et en gaz
Shenzhen Kohodo Hydrogen Energy Co., Ltd.

Tube doublé de polyéthylène à très haute masse moléculaire
Shengli Oilfield Dongrun Mechanical Engineering Co., Ltd.
Robinet à boisseau sphérique pneumatique haute pression résistant à l’usure
Zhejiang Deca Control Valve Meter Co., Ltd.
