fr.wedoany.com Rapport : Dans une nouvelle décision, la Commission fédérale de régulation de l'énergie des États-Unis (FERC) exige des gestionnaires de réseaux électriques régionaux qu'ils réévaluent les processus de raccordement des grands utilisateurs de transport d'électricité, en particulier les centres de données d'IA, et ordonne aux entités concernées de soumettre des propositions tarifaires ciblées ou de justifier leurs politiques existantes.
La Commission a émis des ordres à l'ensemble des six organisations régionales de transport (RTO) et des opérateurs de systèmes indépendants (ISO) relevant de sa juridiction, leur demandant de réexaminer leurs politiques de raccordement afin de répondre aux besoins des grandes charges de transport d'électricité, telles que les centres de données d'IA, les installations de fabrication de semi-conducteurs et les usines industrielles avancées.

Les processus de raccordement actuels ont été conçus pour faire face à une croissance progressive de la charge, sans anticiper l'émergence rapide de clusters de parcs d'IA de 100 à 500 mégawatts à travers le pays. Selon les données de l'Agence d'information sur l'énergie des États-Unis, la demande d'électricité a augmenté d'environ 2 % par an au cours des cinq dernières années, inversant une tendance de croissance modérée de plusieurs décennies et ajoutant une pression sur un système de transport déjà tendu. La consommation électrique de ces grands projets équivaut à celle d'une ville de taille moyenne, et les défis de planification qu'ils posent dépassent les capacités des méthodes d'étude de raccordement existantes. Les procédures de raccordement actuelles évaluent généralement ces installations de grande envergure en suivant les processus destinés aux utilisateurs industriels ou commerciaux classiques, mais les grands projets nécessitent souvent des mises à niveau importantes du transport, ce qui peut modifier les flux d'électricité régionaux et susciter des controverses sur la prise en charge des coûts de ces mises à niveau.

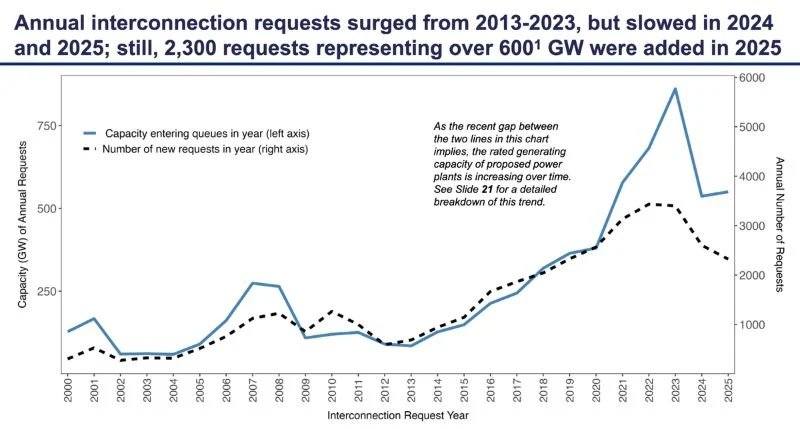

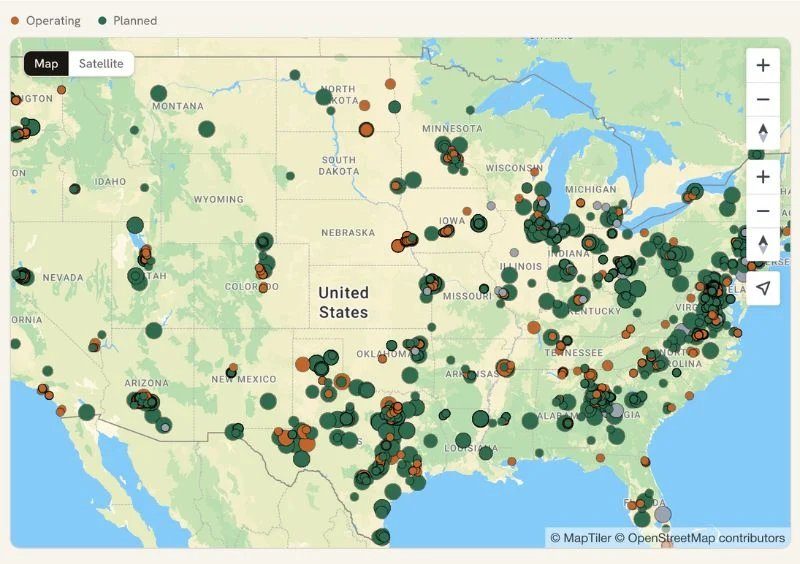

Les données de suivi de Cleanview montrent qu'il existe actuellement près de 1 600 projets de centres de données planifiés aux États-Unis, avec une demande totale d'électricité future de 367 gigawatts, tandis que la capacité opérationnelle actuelle est d'environ 52 gigawatts. Certaines régions ressentent déjà cette pression de croissance. Par exemple, PJM Interconnection prévoit que, sur une croissance de la demande de pointe d'environ 32 gigawatts d'ici 2030, le développement des centres de données contribuera à hauteur d'environ 30 gigawatts. Alors que la FERC agit, les files d'attente régionales de raccordement continuent de s'accumuler, avec des milliers de projets de production d'électricité et de stockage d'énergie (d'une capacité totale de plus de 2 térawatts) en attente de connexion au réseau. Selon les données du Laboratoire national Lawrence Berkeley, la durée médiane du processus de raccordement pour les projets mis en service commercial en 2025 dépasse déjà cinq ans.

Cette procédure affecte les marchés de l'électricité qui alimentent plus de 30 États et plus de 200 millions d'Américains. La Commission exige que chacun des six opérateurs sous sa juridiction démontre que son tarif actuel répond de manière adéquate aux problèmes de raccordement des grandes charges, ou propose des révisions spécifiques à la région.

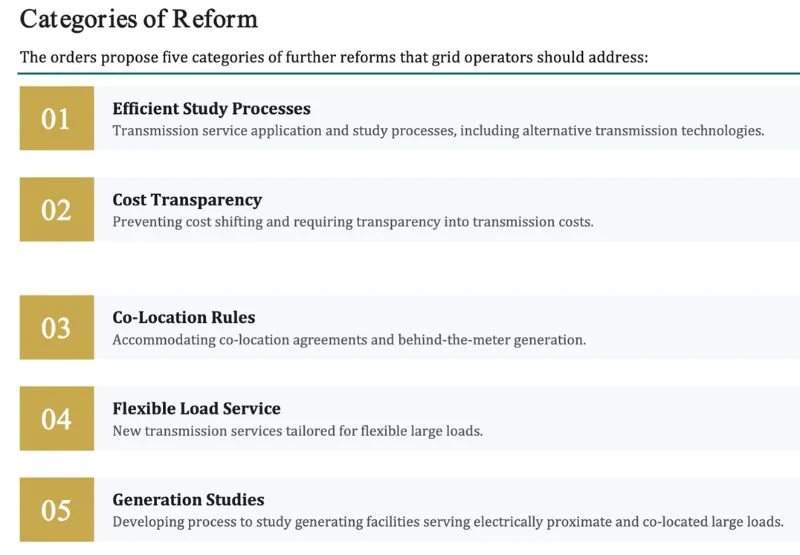

Plus précisément, les RTO et les ISO doivent examiner cinq domaines : les méthodes d'étude des demandes de grandes charges, la planification et le financement des mises à niveau du transport, le traitement des solutions de production d'électricité sur site, la capacité des technologies émergentes à réduire les coûts d'infrastructure, et la manière dont la planification régionale prend en compte la demande croissante.

La production d'électricité sur site est l'un des domaines clés de l'examen, car un nombre croissant de grands développeurs, comme Google, associent de nouveaux centres de données à des centrales électriques au gaz dédiées, des installations nucléaires ou des énergies renouvelables pour garantir un approvisionnement électrique fiable. La FERC demande également aux opérateurs de réseaux d'évaluer si les technologies de transport plus récentes peuvent retarder ou réduire le besoin de mises à niveau traditionnelles du réseau lors du service de nouvelles grandes charges. Ces technologies incluent les évaluations dynamiques des lignes, le contrôle avancé des flux d'énergie et d'autres technologies d'amélioration du réseau, visant à augmenter la capacité et l'efficacité des lignes de transport existantes avant que les entreprises de services publics n'investissent dans de nouvelles infrastructures.
Conformément à l'ordre, chaque RTO et ISO doit soumettre un rapport dans les 30 jours décrivant son plan pour maintenir la suffisance des ressources en période de croissance de la demande. Dans les 60 jours, chaque organisation doit défendre son tarif de transport actuel ou soumettre une proposition de révision pour le raccordement des grandes charges.
